Agregar o cambiar la unidad de programación a la distribución de personal de habilidades de WEM
Puede agregar o cambiar el porcentaje de distribución de personal de habilidades WEM para cada unidad de programación a la asociación de habilidades WEM en el plan. Para ello, la configuración del método de cálculo de distribución de habilidades WEM debe ser Usar unidad de programación a Distribución de habilidades WEM.
Métodos de distribución de personal calificado de WEM
Existen dos métodos diferentes para calcular la distribución del personal de habilidades del WEM:
-
Utilice la unidad de programación para la distribución de habilidades WEM
Este método calcula la distribución de personal de habilidades WEM utilizando los valores ingresados en la página Distribución de habilidades WEM de la unidad de programación a .
-
Se requiere el uso de la habilidad WEM FTE
Este método calcula la distribución de personal de WEM Skill utilizando los valores de FTE semanales requeridos para cada WEM Skill en el plan. Puede ver estos valores en la página de Distribución de Unidad de programación a Habilidad WEM, pero no puede editarlos. Las filas de habilidades WEM en la página de distribución de habilidades WEM de la unidad de programación a tienen un fondo gris.
Seleccione el método de cálculo de distribución de habilidades WEM en la ventana Configuración. Vea Configuración del plan. Para obtener más detalles sobre los métodos de distribución de personal de habilidades de WEM, consulte Distribución de personal calificado de WEM.

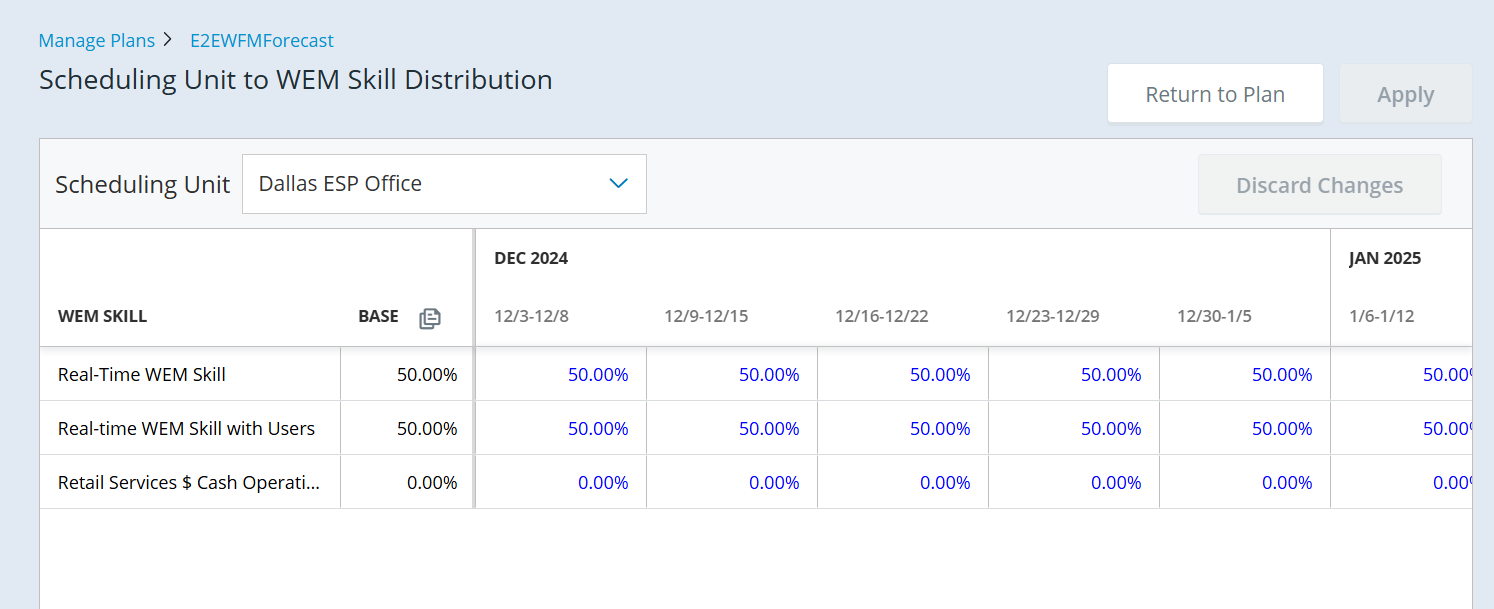

En la página de Distribución de Habilidades de la Unidad de Programación de WEM:
-
Los porcentajes se utilizan en los cálculos para distribuir los valores de personal de las unidades de programación a las habilidades WEM en el plan.
Los valores distribuidos incluyen FTE real, Desgaste (absoluto) y Nueva contratación de FTE.
-
El porcentaje de distribución base inicial de personal se calcula cuando se crea el plan.
-
Los valores de distribución base están en texto negro. Si una semana del plan utiliza la distribución base, estos valores aparecen en texto azul. Si cambia un porcentaje de distribución en una semana del plan, todos los valores de esa semana cambian a texto negro.
Cuando el porcentaje de distribución difiere de una semana a la siguiente, el valor real de FTE para las habilidades WEM puede no ser el esperado. Cuando existe una deserción absoluta durante la semana anterior, es posible que la deserción absoluta total no se refleje en el FTE real. Esto se debe a que el porcentaje de personal distribuido para las habilidades WEM cambió.

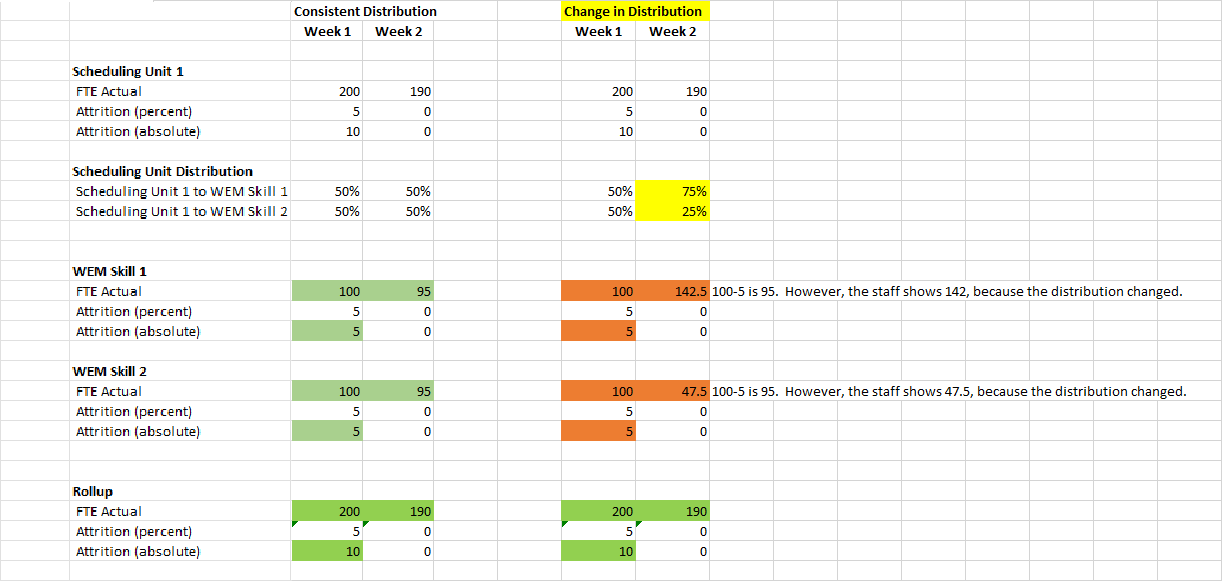

La Unidad de Programación 1 tiene 200 ETP y 10 deserciones absolutas.
Si tiene 2 habilidades WEM asociadas con la unidad de programación con un porcentaje de distribución de 50 cada una, verá la distribución en las columnas Distribución consistente a continuación. Si cambia la distribución de la semana 2 para las habilidades WEM a 75/25, el FTE de las habilidades WEM no reduce 5 FTE para cada uno. Esto se debe al cambio porcentual de distribución. Vea las columnas Cambio en la distribución a continuación.
El cálculo del FTE real semana a semana en el nivel de habilidad WEM puede no parecer correcto. Pero, como la distribución de personal de las Unidades de Programación a las Habilidades WEM también cambió entre estas semanas, los valores son correctos.
Para agregar o cambiar la Unidad de Programación a los porcentajes de distribución de personal de habilidades WEM:
-
Abra un plan desde la página Administrar planes.
-
Haga clic en Distribución de unidades de programación para abrir la página Distribución de habilidades de WEM de la unidad de programación a la.
-
En el campo Unidad de programación, seleccione una unidad de programación.
La lista contiene el plan Unidades de Programación . Las unidades de programación se ordenan por nombre en orden ascendente. El valor predeterminado es la primera unidad de programación en orden ascendente.
Después de seleccionar una unidad de programación, verá lo siguiente:
-
Habilidades WEM asociadas con la Unidad de Programación (Habilidad WEM)
-
Porcentaje de distribución de personal base para cada habilidad WEM (Base)
Los últimos valores guardados o el porcentaje de distribución de habilidades WEM de la unidad de programación a de Unidad de programación para la distribución de habilidades WEM.
-
planificar el porcentaje de distribución semanal de personal para cada habilidad WEM.
Los últimos valores guardados o el porcentaje de distribución de personal base.
-
-
Para cambiar la distribución base o la distribución de una semana del plan, ingrese el nuevo valor en el campo y presione Entrar. También puedes pegar datos que hayas copiado de ESP u otra aplicación.
Los valores válidos son de 0,00 a 100,00. No introduzca el símbolo %.
El porcentaje de distribución total para cada semana debe ser igual a 0 o 100. Si no es así, la columna de la semana se vuelve roja. Haga clic en una celda roja y pase el cursor sobre la información sobre herramientas de error para ver su Total actual.
Cuando se cambia la distribución base, los valores se actualizan para cada semana que utiliza la distribución base.
Copiar y pegar en celdas contiguas usando el controlador de relleno:
-
Seleccione las celdas que desea copiar.
-
Coloque el cursor sobre el controlador de relleno hasta que el ícono del mouse cambie a un ícono más.
-
Haga clic en el ícono más y arrastre las celdas donde desea copiarlas.
Si las celdas que selecciona son parte de una serie, al pegar continúa la serie. Si no desea que las celdas pegadas continúen una serie, mantenga presionada la tecla Alt, haga clic en el ícono más y arrastre las celdas hacia donde desea copiarlas.
Si arrastra las celdas seleccionadas arriba hacia las 3 celdas de la derecha usando el controlador de relleno, obtendrá esto:
Si mantiene presionada la tecla Alt y arrastra las mismas celdas hacia la derecha 3 celdas usando el controlador de relleno, obtendrá esto:
-
-
Para cambiar una semana del plan a la distribución base, haga clic en Restablecer a base
.
Esto vincula la semana del plan con la distribución base. Cuando la distribución base cambia, la semana del plan cambia para coincidir con ella.
-
Para cambiar todas las semanas del plan a la distribución base, haga clic en Copiar base a todas las semanas
.
Esto vincula todas las semanas del plan a la distribución base. Cuando la distribución base cambia, todas las semanas del plan cambian para coincidir con ella.
-
Haga clic en Solicitar.
Esto aplica sus cambios al plan al recalcular los datos de dotación de personal de la Unidad de programación y de las Habilidades WEM según los nuevos porcentajes de distribución.
-
Repita los pasos 3 a 6 para cada unidad de programación del plan.
-
Para deshacer todos los cambios realizados antes de hacer clic en Aplicar, haga clic en Descartar cambios.
-
Haga clic en Regresar al plan.
El plan cambia según los cambios en la unidad de programación de distribución de habilidades WEM que haya aplicado.
-
Haga clic en Guardar o Guardar como para guardar las actualizaciones del plan.
Esto guarda la configuración y los datos del plan. Los datos del plan incluyen datos de distribución de Todas las habilidades WEM, Habilidad WEM, Unidad de programación y Unidad de programación a Habilidad WEM.
